Tìm hiểu quy trình lắp đặt cửa nhôm kính tiêu chuẩn từ khảo sát, gia công đến hoàn thiện. Đảm bảo độ kín khít, bền đẹp và an toàn.
Quy trình lắp đặt cửa nhôm kính đóng vai trò quyết định đến độ bền, khả năng vận hành và tính thẩm mỹ của toàn bộ hệ cửa sau khi đưa vào sử dụng. Dù sử dụng nhôm Xingfa, PMI, Topal hay bất kỳ hệ nhôm nào, việc thi công đúng kỹ thuật vẫn là yếu tố then chốt giúp cửa kín khít, chống thấm hiệu quả, hạn chế xệ cánh và đảm bảo tuổi thọ lâu dài. Từ khâu khảo sát kích thước, gia công cấu kiện đến lắp đặt và nghiệm thu hoàn thiện, mỗi bước đều cần được thực hiện theo tiêu chuẩn kỹ thuật nghiêm ngặt. Cùng tìm hiểu chi tiết quy trình lắp đặt cửa nhôm kính tiêu chuẩn để đảm bảo chất lượng và hiệu quả sử dụng tối ưu cho công trình của bạn!
1. Hiểu lầm về thi công khiến bạn dễ chấp nhận bộ cửa kém chất lượng

Hiểu lầm về thi công khiến bạn dễ chấp nhận bộ cửa kém chất lượng
Trong thực tế, nhiều chủ nhà và giám sát công trình thường mắc phải những tư duy sai lầm, vô tình tạo điều kiện cho các đơn vị thi công làm ẩu:
-
Tư duy "lắp vừa là được": Nhiều người cho rằng chỉ cần khung nhôm cho vừa vào ô chờ là xong. Việc bỏ qua sai số thực tế và không xử lý dung sai dẫn đến việc thợ phải cắt gọt khung ngay tại công trình. Điều này làm mất độ kín khít, phá hủy cấu trúc nhôm và giảm tuổi thọ sản phẩm.
-
Xem nhẹ bước chống thấm: Có quan niệm cho rằng chỉ cần bắn silicone xung quanh là đủ. Thực tế, nếu thiếu đệm mút, keo chuyên dụng và xử lý nền kỹ lưỡng, nước sẽ rò rỉ dọc theo khung nhôm vào trong nhà sau vài trận mưa lớn.
-
Nhầm lẫn giữa "lắp nhanh" và "thi công đúng": Khi áp lực tiến độ bàn giao lớn, nhà thầu thường bỏ qua bước căn chỉnh và chạy thử. Kết quả là bộ cửa nhìn bên ngoài rất đẹp nhưng vận hành bị cấn, nặng hoặc không kín gió.
-
Nghiệm thu hời hợt: Sai lầm phổ biến nhất là chỉ kiểm tra xem cửa có mở được hay không. Bạn dễ bỏ qua các tiêu chí quan trọng như độ phẳng tuyệt đối của khung, độ kín nước và độ kín gió.
2. Nguyên lý kỹ thuật quyết định độ bền và độ kín của cửa nhôm kính

Nguyên lý kỹ thuật quyết định độ bền và độ kín của cửa nhôm kính
Để đánh giá một bộ cửa có được lắp đặt đúng kỹ thuật hay không, bạn cần hiểu 4 nguyên lý cốt lõi sau:
-
Cơ chế kín nước/kín gió: Đây là sự phối hợp đa lớp. Nước và gió bị chặn lại lần lượt qua: Gioăng cao su → Keo trám → Vật liệu đệm/Xử lý nền. Thiếu bất kỳ lớp nào, khả năng bảo vệ của cửa sẽ giảm đi đáng kể.
-
Nguyên tắc kiểm soát khe hở: Mỗi hệ nhôm và loại cánh (mở quay, trượt, xếp) có khoảng hở lắp đặt riêng. Việc thi công theo cảm tính mà không tuân thủ thông số kỹ thuật của nhà sản xuất sẽ dẫn đến tình trạng lệch cánh hoặc đóng mở khó khăn.
-
Tác động của sai số kích thước: Sai số dù chỉ 5mm ở bước đo đạc có thể gây hở gioăng hoặc cấn cánh. Điều này không chỉ ảnh hưởng đến thẩm mỹ mà còn làm giảm hiệu quả cách âm, cách nhiệt của toàn bộ công trình.
-
Điểm chịu lực và cố định: Vị trí đặt vít nở/ốc vít phải nằm tại các điểm xung yếu. Nếu bố trí sai hoặc siết không đủ lực, khung sẽ bị rung lắc khi gió lớn, lâu dần gây xệ cánh.
Xem thêm: Hướng Dẫn Cách Lắp Cửa Trượt Quay Nhanh Chóng, Đơn Giản
3. Yêu cầu chuẩn bị mặt bằng và dự toán tiến độ thi công

Yêu cầu chuẩn bị mặt bằng và dự toán tiến độ thi công
3.1 Checklist chuẩn bị mặt bằng trước khi lắp đặt
Trước khi đội thợ vận chuyển nhôm kính đến, bạn cần đảm bảo:
-
Độ sạch: Ô chờ phải được vệ sinh sạch bụi bẩn, mảng vữa thừa, không còn dầu mỡ để keo silicone có độ bám dính tốt nhất.
-
Độ phẳng và ẩm: Bề mặt tường/sàn tiếp giáp không được lồi lõm quá mức; nền phải khô ráo khi bắn keo.
-
Kiểm tra ô chờ: Xác nhận khe hở chừa cho hệ nhôm đúng theo bản vẽ, không bị thu hẹp do tô trát quá dày.
-
Xử lý thoát nước: Với khu vực ban công hoặc nhà tắm, đường thoát nước sàn phải hoàn thiện để tránh đọng nước tại ngưỡng cửa.
3.2 Thời gian dự kiến theo pha thi công (Tham khảo)
-
Pha 1: Khảo sát, đo đạc thực địa và lập bản vẽ → 1-2 ngày.
-
Pha 2: Sản xuất tại xưởng theo bản vẽ chi tiết → 5-10 ngày (tùy quy mô).
-
Pha 3: Vận chuyển và lắp đặt khung bao, cố định → 1-3 ngày.
-
Pha 4: Lắp kính, phụ kiện và căn chỉnh vận hành → 1-2 ngày.
-
Pha 5: Xử lý chống thấm, hoàn thiện và nghiệm thu → 1-2 ngày.
4. Quy trình lắp đặt cửa nhôm kính chi tiết và điểm kiểm soát chất lượng

Quy trình lắp đặt cửa nhôm kính chi tiết và điểm kiểm soát chất lượng
Với kinh nghiệm hơn nhiều năm trực tiếp thiết kế hệ thống cửa nhôm và thi công các dự án từ biệt thự đến công trình quy mô lớn, Queen Door áp dụng quy trình nghiêm ngặt sau:
Bước 1: Khảo sát và đo đạc thực địa
-
Đầu việc: Đo kích thước ô chờ tại 3 điểm (trên, giữa, dưới) và đo 2 đường chéo để xác định độ nghiêng, độ vặn của tường.
-
Kết quả: Bản vẽ đo đạc thực tế có ghi chú rõ sai số/dung sai.
-
Điểm kiểm soát: Phải xác định được điểm hẹp nhất của ô chờ để tính toán kích thước sản xuất.
-
Dấu hiệu sai: Thợ đo sơ sài một điểm duy nhất → Rủi ro khung bao không vừa hoặc quá rộng, gây hở khe lớn.
Bước 2: Thiết kế bản vẽ sản xuất và gia công
-
Đầu việc: Quy đổi dung sai thực tế vào bản vẽ chi tiết sản xuất (Shop Drawing).
-
Kết quả: Bản vẽ sản xuất chi tiết được phê duyệt.
-
Điểm kiểm soát: Kích thước sản xuất phải khớp với ô chờ sau khi đã trừ đi khe hở lắp đặt tiêu chuẩn của hệ nhôm.
-
Dấu hiệu sai: Bản vẽ không thể hiện rõ vị trí các điểm chịu lực hoặc có sự sai lệch giữa bản vẽ và thực tế đo đạc.

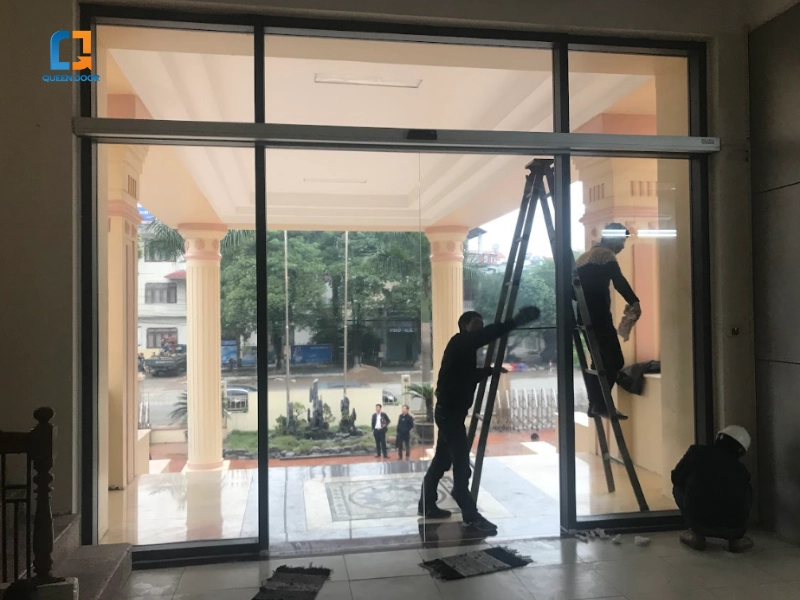

Bước 3: Vận chuyển và chuẩn bị mặt bằng
-
Đầu việc: Vận chuyển khung, kính đến công trình; vệ sinh sạch bụi bẩn, mảng vữa tại ô chờ.
-
Kết quả: Mặt bằng ô chờ sạch sẽ, khung nhôm được bảo vệ bằng màng PE.
-
Điểm kiểm soát: Bề mặt tiếp giáp giữa nhôm và tường không còn vật cản.
-
Dấu hiệu sai: Vận chuyển không bọc PE gây trầy xước nhôm; ô chờ còn nhiều vữa vụn khiến keo bị bong tróc sau này.

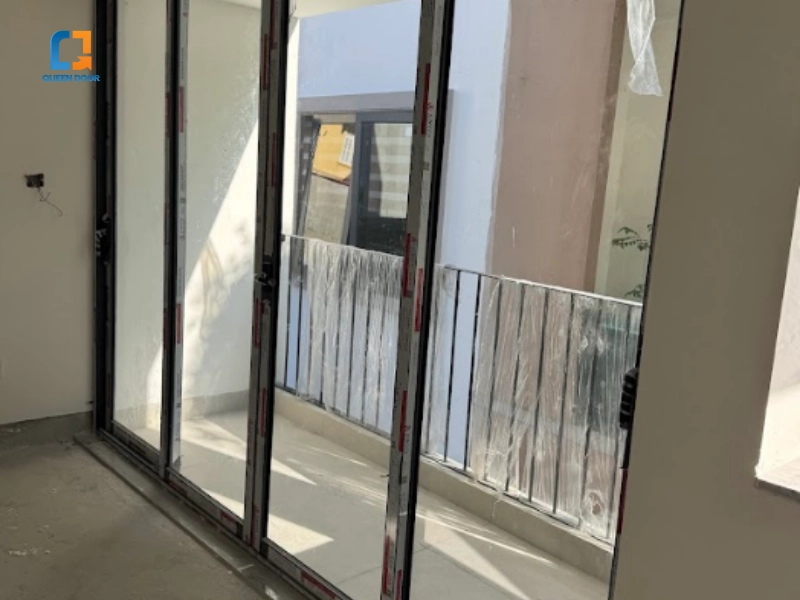

Bước 4: Lắp đặt khung bao và cố định
-
Đầu việc: Đưa khung vào ô chờ, sử dụng máy laser hoặc thước thủy cân chỉnh độ thẳng đứng và ngang. Cố định khung bằng vít nở tại các điểm chịu lực.
-
Kết quả: Khung bao được cố định chắc chắn, vuông góc tuyệt đối.
-
Điểm kiểm soát: Độ lệch không quá 2mm/m; kiểm tra độ rơ của khung sau khi siết vít.
-
Dấu hiệu sai: Vít nở siết quá chặt làm biến dạng khung nhôm; khung bị nghiêng khiến cánh cửa tự trôi hoặc đóng không khít.

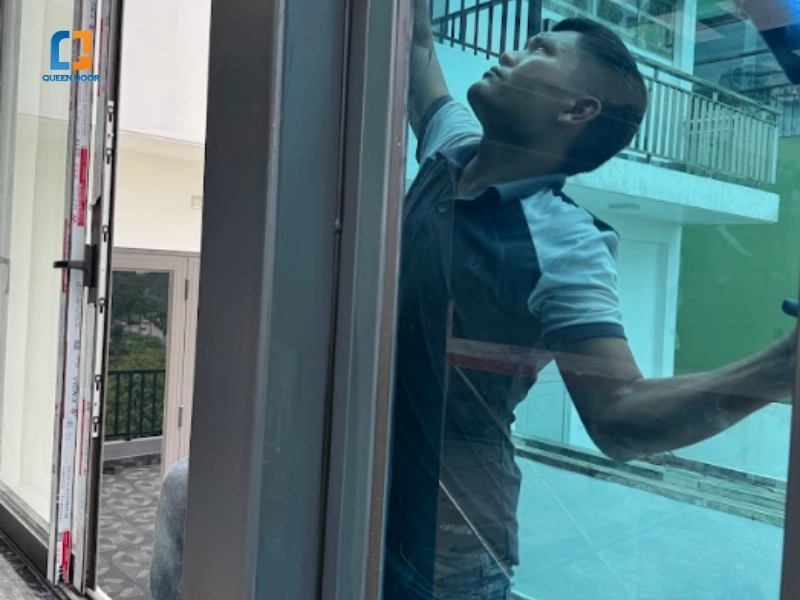

Bước 5: Lắp kính và phụ kiện
-
Đầu việc: Lắp kính vào khung, lắp bản lề, khóa, tay nắm. Căn chỉnh khe hở cánh theo đúng hệ phụ kiện.
-
Kết quả: Bộ cửa hoàn chỉnh về hình dáng và chức năng.
-
Điểm kiểm soát: Khe hở giữa cánh và khung đồng đều; gioăng cao su không bị gập/đứt.
-
Dấu hiệu sai: Cánh cửa bị cấn khi đóng mở; gioăng bị hở tại các góc khiến gió lùa vào.
Bước 6: Chạy thử và hiệu chỉnh vận hành
-
Đầu việc: Đóng/mở liên tục để kiểm tra độ dừng, lực đóng mở và độ kín của gioăng.
-
Kết quả: Biên bản hiệu chỉnh vận hành.
-
Điểm kiểm soát: Cánh cửa đóng kín đồng đều, không bị tự trôi; khóa vận hành nhẹ nhàng.
-
Dấu hiệu sai: Cửa đóng mở nặng; cánh bị xệ nhẹ khiến phần dưới cấn vào khung.
Bước 7: Xử lý chống thấm và hoàn thiện
-
Đầu việc: Vệ sinh bề mặt tiếp giáp → Bơm keo silicone/mastic chuyên dụng theo từng vùng rủi ro.
-
Phân vùng chống thấm:
-
Ngưỡng cửa: Xử lý kỹ lớp đệm và keo để ngăn nước tràn vào nhà.
-
Hai bên khung: Trám kín khe hở giữa nhôm và tường.
-
Khe nối tường-sàn: Đảm bảo đường keo liên tục, không bị rỗ.
-
Kết quả: Các đường keo trám kín khít, thẩm mỹ.
-
Điểm kiểm soát: Đường keo liên tục, không rỗ, không đứt quãng.
-
Dấu hiệu sai: Keo bị rỗ khí hoặc đứt đoạn tại các góc → Rò nước dọc khung sau mưa.
Xem thêm: +9 Lỗi thi công cửa nhôm kính và cách khắc phục hiệu quả
5. Cách đọc và so sánh báo giá dựa trên quy trình lắp đặt cửa nhôm kính

So sánh báo giá dựa trên quy trình lắp đặt cửa nhôm kính
Khi nhận báo giá, bạn không nên chỉ nhìn vào đơn giá/m2 mà hãy mapping (đối chiếu) chi phí với các bước trong quy trình để nhận diện rủi ro:
-
Chi phí khảo sát/kỹ thuật: Nếu mục này bị bỏ qua hoặc quá rẻ, rủi ro sai kích thước là rất cao, dẫn đến việc phải sửa chữa chắp vá tại chỗ.
-
Chi phí vật tư phụ (loại keo, đệm mút): Nếu báo giá ghi chung chung hoặc rẻ bất thường, khả năng cao nhà thầu dùng keo kém chất lượng, nhanh bong tróc và gây thấm.
-
Chi phí nhân công kỹ thuật (căn chỉnh/chạy thử): Nếu không thấy chi tiết bước này, rủi ro xệ cánh và vận hành nặng sẽ xuất hiện sau một thời gian sử dụng.
Hãy cảnh giác với báo giá "trọn gói" mơ hồ. Bạn nên yêu cầu nhà thầu tách bạch các hạng mục thi công để đối chiếu với timeline thực tế tại công trình.
6. Checklist nghiệm thu chi tiết dành cho bạn

Checklist nghiệm thu chi tiết dành cho bạn
Để đảm bảo quyền lợi, bạn hãy dùng checklist này khi nghiệm thu bàn giao:
6.1 Kiểm tra khung và cố định
- Dùng thước thủy hoặc laser kiểm tra khung đứng và ngang (sai số 2mm).
- Lắc nhẹ khung để đảm bảo không có độ rơ.
- Kiểm tra vị trí bắt vít tại các điểm chịu lực.
6.2 Kiểm tra gioăng và khe hở
- Dùng thước đo khe hở giữa cánh và khung tại 4 góc và giữa các cạnh (phải đều nhau).
- Ép sát cánh cửa, quan sát xem gioăng có bị gập hay hở khoảng trống nào không.
6.3 Kiểm tra mối nối chống thấm
- Soi kỹ các đường keo tại ngưỡng, góc khung, điểm tiếp giáp tường (không có lỗ kim, không rỗ).
-
Thử nghiệm: Xịt nước áp lực vừa phải vào các điểm tiếp giáp trong 5-10 phút → Quan sát mặt trong xem có dấu hiệu ẩm/rò rỉ không.
6.4 Kiểm thử vận hành và độ kín
- Đóng mở 10 lần liên tục; kiểm tra xem cửa có bị tự trôi không.
- Khóa phải gài nhẹ nhàng, không cần dùng lực quá mạnh.
- Đóng cửa, dùng nến hoặc một tờ giấy mỏng rà quanh viền để kiểm tra gió lùa.
6.5 Kiểm tra thẩm mỹ
- Bề mặt nhôm không trầy xước, không móp méo.
- Đường keo mịn, đều, không lem ra bề mặt nhôm hoặc tường.
7. Cách lựa chọn đơn vị thi công để không phải bảo hành nhiều lần

Cách lựa chọn đơn vị thi công để không phải bảo hành nhiều lần
Để tránh việc phải gọi bảo hành liên tục, bạn nên ưu tiên các tiêu chí sau khi chọn nhà thầu:
-
Năng lực khép kín: Ưu tiên đơn vị trực tiếp Thiết kế → Sản xuất → Thi công. Việc này giúp họ kiểm soát chất lượng xuyên suốt, không đổ lỗi cho nhau khi xảy ra sai sót.
-
Minh bạch quy trình: Yêu cầu cung cấp timeline thi công và checklist nghiệm thu chi tiết bằng văn bản trước khi ký hợp đồng.
-
Kinh nghiệm thực tế: Kiểm tra các công trình họ đã làm có độ khó tương đương (ví dụ: biệt thự có nhiều mảng kính lớn, nhà cao tầng khu vực mưa hắt lớn).
-
Cam kết cụ thể: Yêu cầu cam kết rõ ràng về tiêu chuẩn chống thấm và cơ chế căn chỉnh định kỳ sau lắp đặt.
Một quy trình lắp đặt cửa nhôm kính đúng tiêu chuẩn là yếu tố tiên quyết quyết định độ bền và công năng của bộ cửa. Bạn không nên tiết kiệm thời gian ở bước đo đạc và chống thấm để tránh chi phí sửa chữa đắt đỏ về sau. Hãy yêu cầu nhà thầu ký biên bản nghiệm thu theo từng giai đoạn thay vì chỉ nghiệm thu một lần khi bàn giao.
